13.06.2003 |
Ein Jahr bauweise.net |
Seit einen Jahr ist unsere Homepage nun im Internet. In diesem Jahr haben wir bisher 391 Internetseiten mit zusammen knapp 70 MB (Bilder, Texte, PDF-Dokumente) über unsere Domain bereitgestellt. Bereits im Juli 2002 hatten wir mehr als 9000 Seitenanfragen pro Monat, was uns sehr erfreute und stolz machte, inzwischen können wir, 1000 Seitenanfragen pro Tag aufweisen (im Mai 2003, z.B. hatten wir, wie über die Zugriffsstatistiken nachvollziehbar ist, 113.800 Hits mit 23.932 Seitenanfragen bedient).
Bauweise.net hat sich Dank Ihres Interesses einen Namen gemacht
Darauf sind wir stolz
Und wir sind stolz, dass wir uns treu geblieben sind - bisher ohne Werbung unsere Seite präsentieren zu können. Da unsere Seite nicht nur Freunde hat, ist es uns bisher nicht gelungen auch in den großen Suchmaschinen gelistet zu werden. So ergab eine direkte Anfrage bei Google, dass es jeder Person möglich ist, eine gelistete Domain aus einer Suchmaschine oder Web-Katalog zu entfernen, ein Klick genügt. Daraufhin haben wir uns vor drei Monaten entschlossen, am Google-Addwords-Programm teilzunehmen was verständlicherweise Kosten verursacht, die wir noch selbst tragen müssen. Um diese Kosten zu decken, suchen wir seit einem Monat nach Möglichkeiten über Sponsoren die Seite längerfristig im Internet platzieren zu können.
Unser erstes Jahr- eine Übersicht
13.06.2002 |
Freischaltung von bei Freenet
|

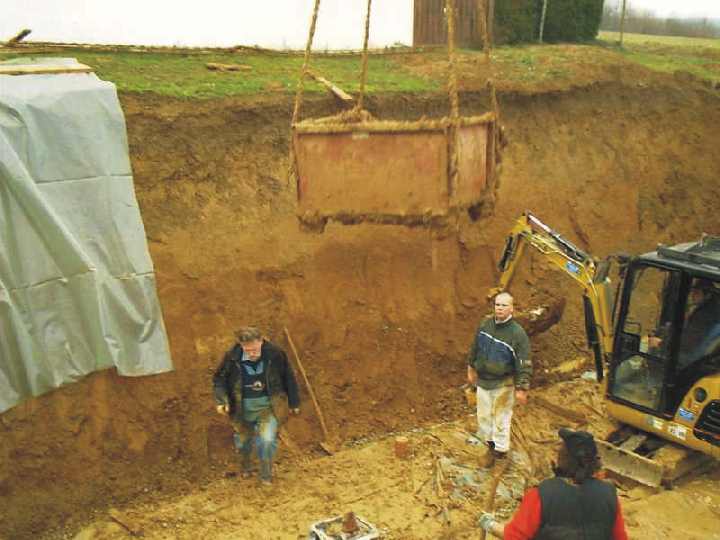

19.06.2002 Der Kaufvertrag für unser Grundstück wird unterzeichnet
|
|
26.06.2002 |
Unterzeichnung des Planungsvertrages bei |
Werksvertragsunterzeichnung | 21.10.2002 |
22.10.2002 |
|
12.11.2002 |
|

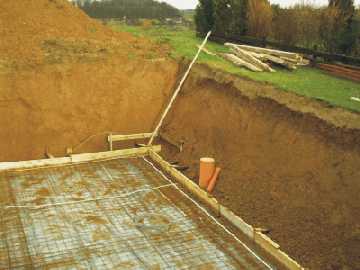

3.Januar 2003 Nach unserem ersten Bauzeitenplan hätte am 6.Dezember 2002 bereits das Dach aufgeschlagen werden sollen, viel Regen und sonstige Widrigkeiten verhinderten dies |
|
21.Januar 2003 Die Fa. Wernik beginnt mit Herrn Bender als Bauleiter für den Rohbau einen neuen Anlauf. Es beginnt eine gute und vertrauensvolle Zusammenarbeit |
|

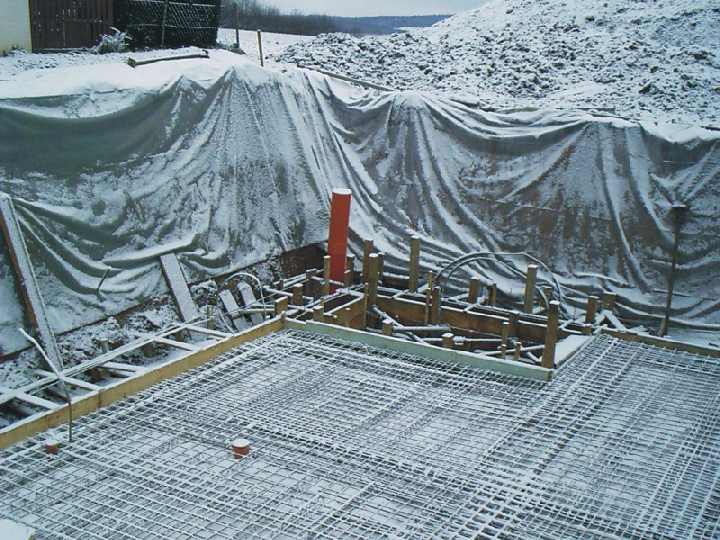

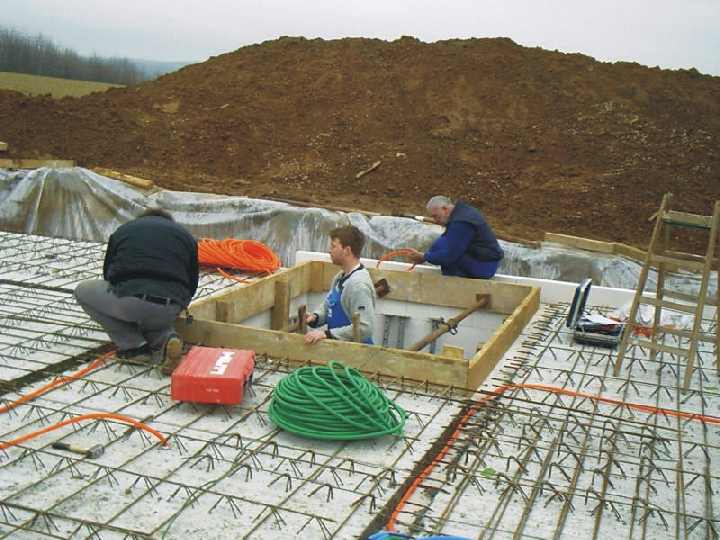

Ende Januar ist dann die Schalung für die Bodenplatte fertiggestellt, der Wintereinbruch verzögert die Arbeiten erneut. |
|

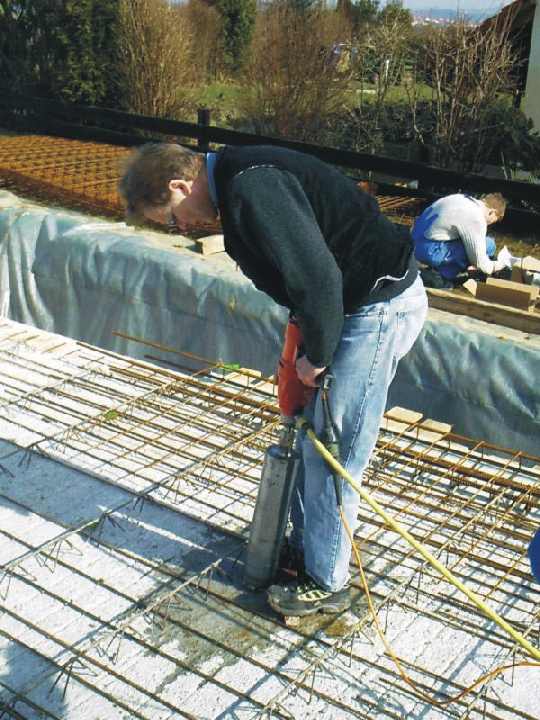

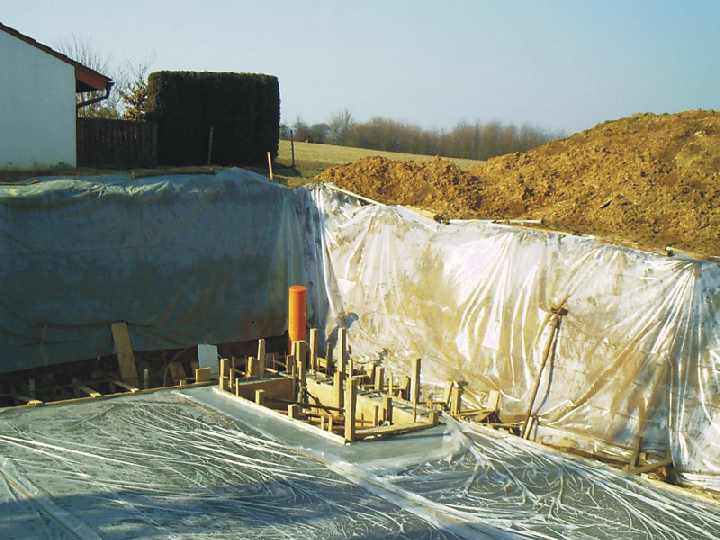

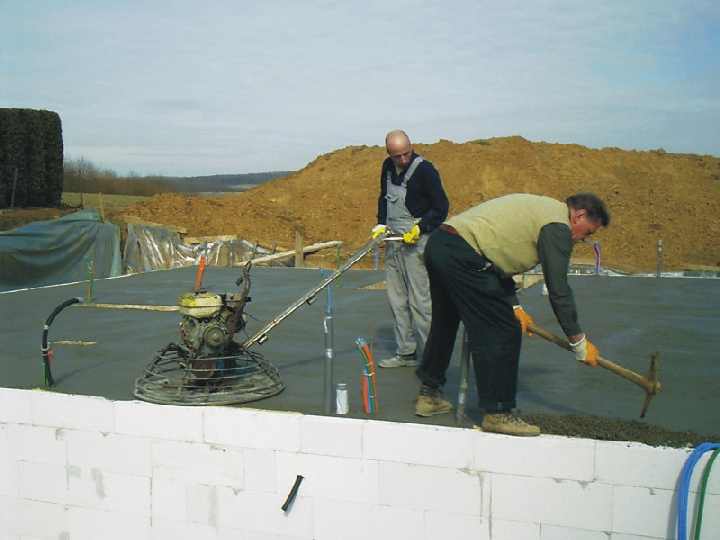

12.Februar 2003 Die Bodenplatte ist gegossen und mit dem Flügelglätter behandelt. Die Fa. Sogut wird auch die nächsten zwei Betondecken glätten |
|
23.02.2003 Ein "Waldbacher" setzt den ersten Stein |
|

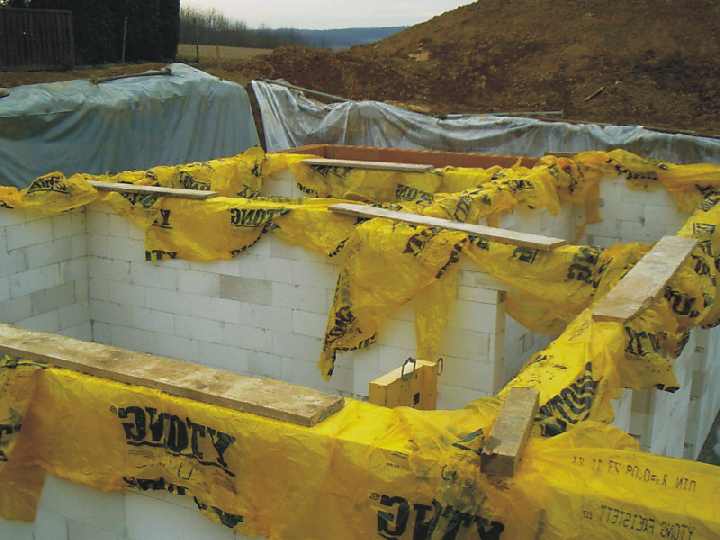

Ende Februar 2003 ist dann der Keller fertig gemauert |
|
07.03.2003 Fa. Elektro Schnell und Fa. Münzing&Habersam legen die Rohre für Lüftung, Heizung und Elektro auf die Rohbetonfertigdecke |
|
Herr Stein Durchbrüche für die Lüftungsanlage |
|

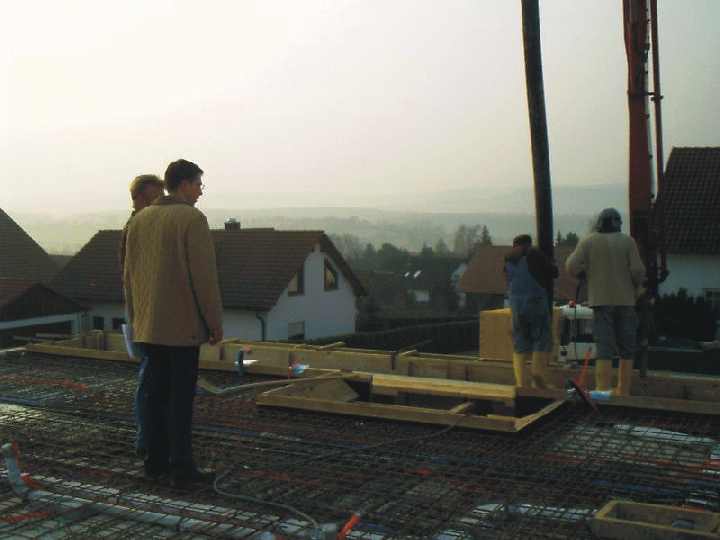

11. März 2003 Der Erdgeschossfußboden wird fertig betoniert und wieder von der Fa. Sogut flügelgeglättet |
|
27. März 2003 Die Obergeschossdecke wird betoniert Herr Laukhuf (links) überwacht die Arbeiten auf der Baustelle
Wieder sind alle Leitungen in der Betondecke verschwunden |
|

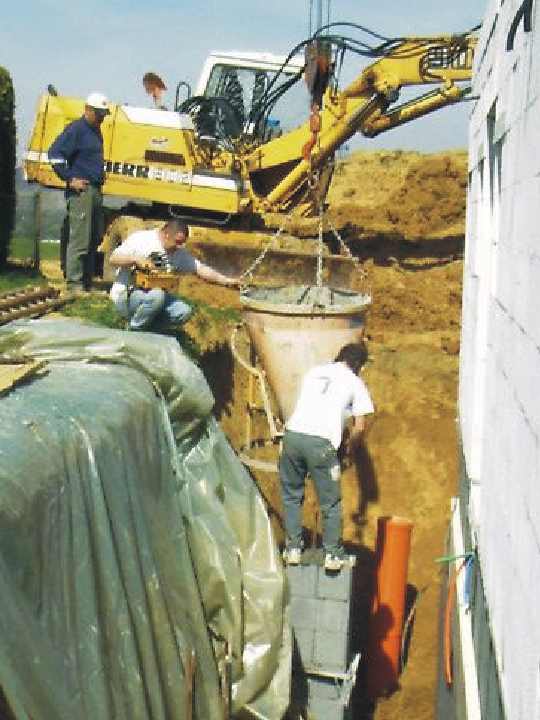

01. April 2003 Fa. Wohnbau Wernik und Fa. Erdbau Wolf beim Einbau der Fundamente für die Stahlträger und Anfüllen der Baugrube |
|

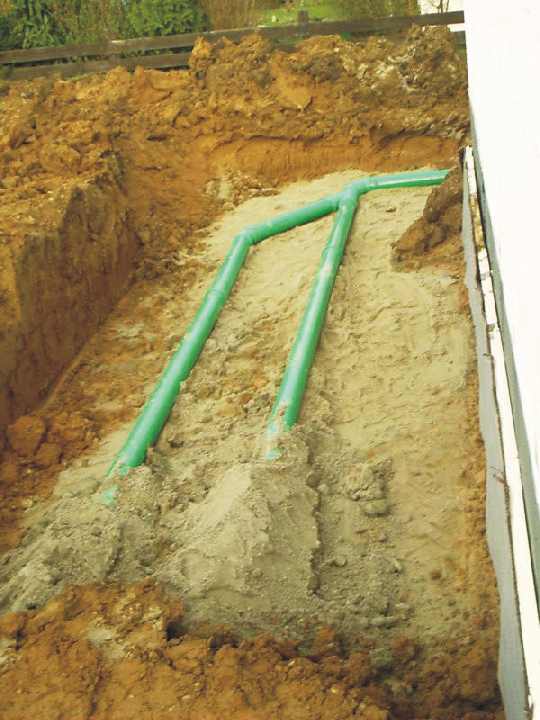

03. April 2003 Fa. Münzing&Habersam verlegt den Erdwärmetauscher für die Lüftungsanlage unseres Passivhauses |
|

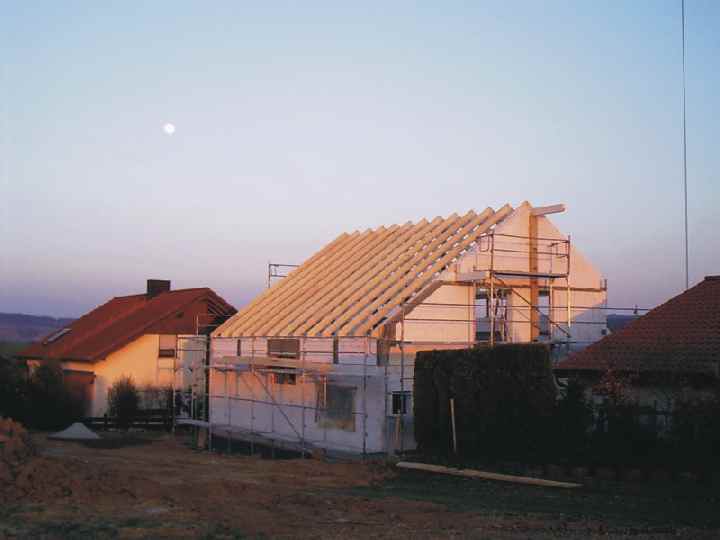

15. April 2003 Der Dachstuhl ist von der Fa. Kübler Holzbau aufgeschlagen worden |
|
9. Mai 2003

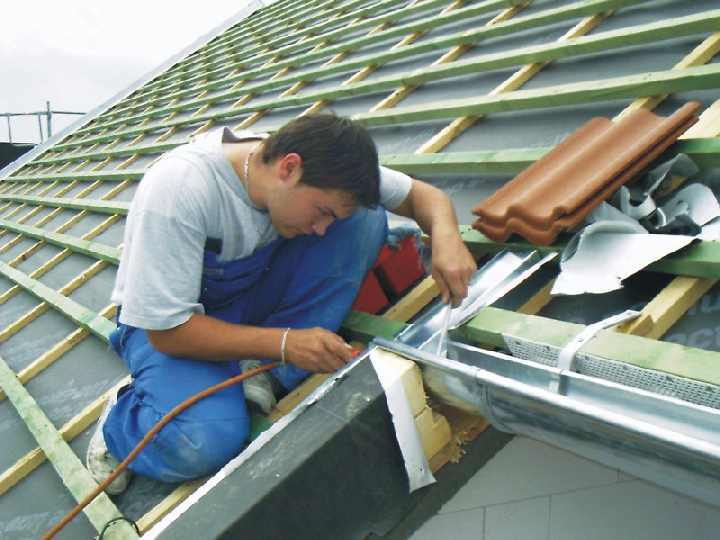

Die Dachverwahrungen und Regenrinnen werden von Mitarbeitern der Fa. Münzing&Habersam montiert |
|

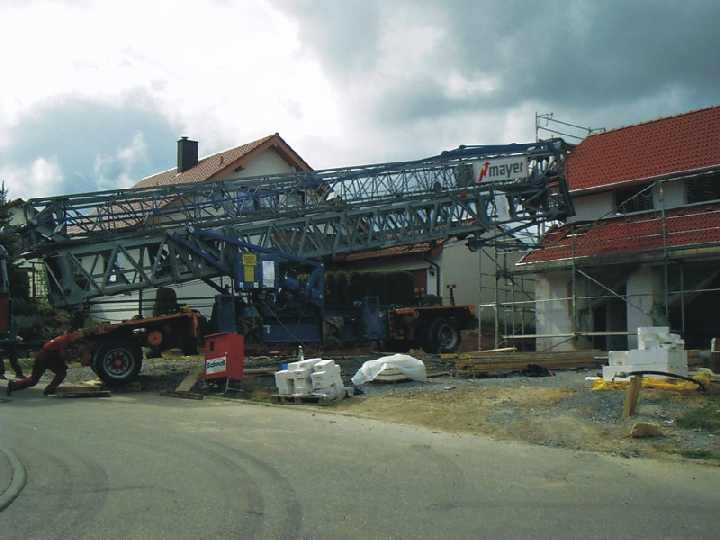

14. Mai 2003 Der Kran wird abgebaut, das Dach ist gedeckt
|
|
15. Mai 2003
Fa. Maag baut unsere Fenster ein |
|
3. Juni 2003 Das Dach wird von Fa. Kübler gedämmt, die Dampfsperre wird angebracht |
|
